DỰ ÁN CỤM CÔNG NGHIỆP LÀNG NGHỀ NGỌC MỸ-THẠCH THÁN HUYỆN QUỐC OAI

25/04/2024 436
Chủ đầu tư Công ty cổ phần đầu tư hạ tầng DSG
Tổng thầu Công ty cổ phần GEOVIETNAM

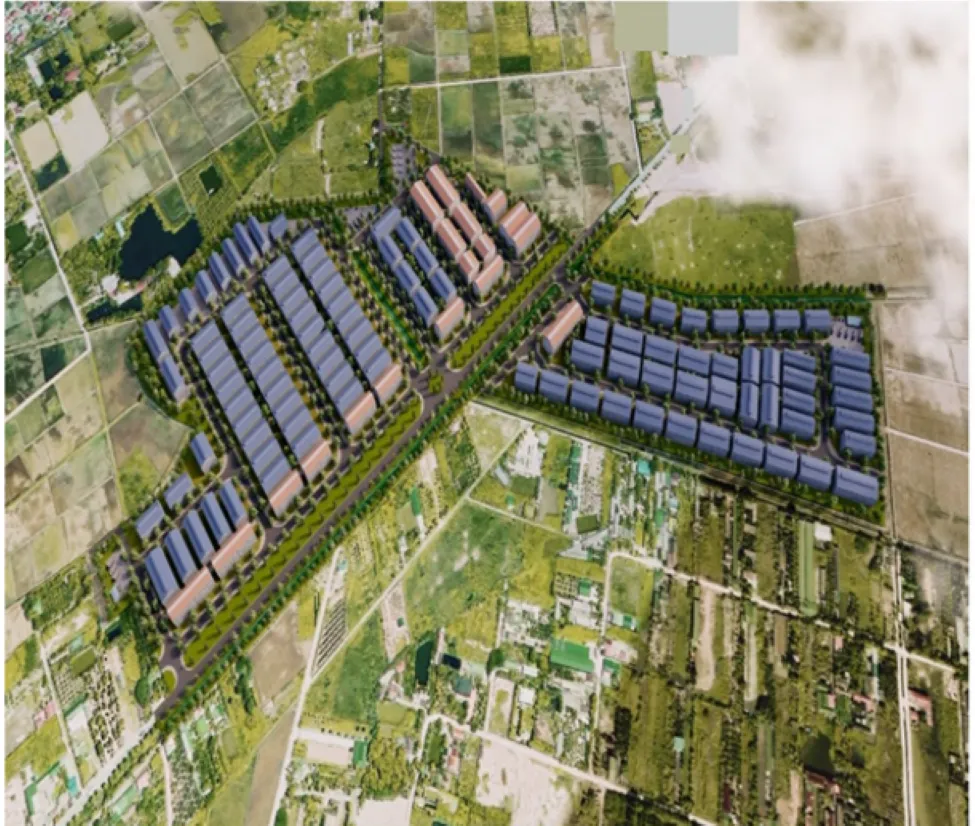

Quy mô 20,9ha

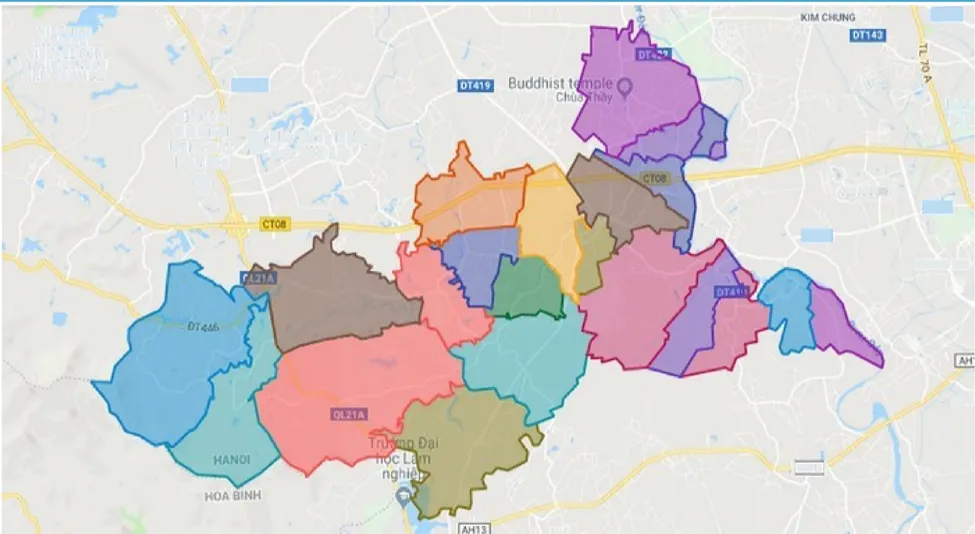

Vị trí dự án Ngọc Mỹ-Thạch Thán, Huyện Quốc Oai, Hà Nội
GEOVIETNAM triển khai

-Thi công san gạt mặt bằng, bóc hữu cơ, thi công các công trình hạ tầng, thi công san lấp và xử lý nền, giám sát thi công

1.BỐI CẢNH CHUNG

Mặc dù đã bước sang năm 2024, nhưng thế giới nói chung cũng như đất nước Việt Nam nói riêng vẫn chịu những dư âm ảnh hưởng nền suy thoái kinh tế do đại dịch covid để lại, hay những cuộc chiến sự Nga-Ucraina kéo dài gây nên lạm phát ở mức cao. Tuy nhiên, nhờ sự chỉ đạo đường lối đứng đắn của Chính phủ, Thủ tướng Chính phủ, Thành ủy, UBND Hà Nội đã triển khai hiệu quả, đồng bộ các nhiệm vụ, giải pháp trọng tâm nhằm tháo gỡ khó khăn, thúc đẩy tăng trưởng, giữ vững ổn định kinh tế.

Đặc biệt trong đó, Huyện Quốc Oai có những chuyển biến tích cực khi tổng giá trị sản xuất trên địa bàn của một số nghành chủ yếu tăng 11,3% cùng kỳ, tỷ trọng các nghành nông nghiệp-công nghiệp, xây dựng-thương mại, dịch vụ lần lượt là 10,3%-60,8%-28,9%. Năm 2023, huyện có thêm 3 xã nông thôn mới nâng cao và 1 xã nông thôn mới kiểu mẫu.

2.THÔNG TIN DỰ ÁN

Dự án: Đầu tư và kinh doanh kết cấu hạ tầng kỹ thuật cụm công nghiệp làng nghề NGỌC MỸ-THẠCH THÁN.

Quy mô: 20,9 HA.

Chủ đầu tư: Công ty cổ phần đầu tư hạ tầng DSG.

. TỔNG MỨC ĐẦU TƯ:

*. Khái toán dự án Cụm công nghiệp làng nghề Ngọc Mỹ - Thạch Thán:

+ Tổng mức đầu tư dự án là:

438.000.000.000 đồng. Bằng chữ: (Bốn trăm ba mươi tám tỷ đồng).

TIẾN ĐỘ THỰC HIỆN DỰ ÁN:

*. Tiến độ thực hiện dự án Cụm công nghiệp làng nghề Ngọc Mỹ - Thạch Thán:

Thực hiện trong thời gian 2 năm từ quý I năm 2024 đến quý II năm 2025. Tiến độ thực hiện của Dự

án dự kiến như sau:

- Phê duyệt hồ sơ Thiết kế cơ sở: Dự kiến Quý II/2024

- Hoàn thành GPMB dự án: Dự kiến Quý II/2024

- Hoàn thành thủ tục giao đất, cho thuê đất và xin cấp phép xây dựng: Dự kiến tháng 9/2024

- Tổ chức khởi công, xây dựng hạ tầng kỹ thuật: Dự kiến tháng 10/2024

  • Hoàn thành xây dựng công trình và đưa dự án vào hoạt động: Dự kiến Quý II/2025
